광주광역시는 인근 주민들의 숙원인 중외공원 내 송전철탑 철거를 위한 송전선로 지중화 공사를 내년 말까지 완료하고, 송전철탑 철거를 2023년 3월 마무리할 계획이라고 10일 밝혔다.

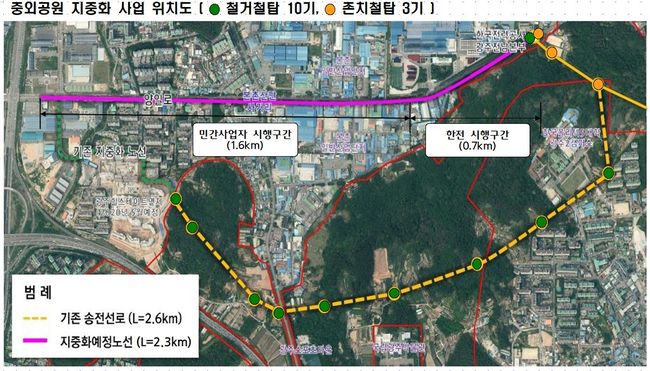

중외공원 지중화 사업 위치도
중외공원 내 송전선로 지중화 사업은 중외공원 인근 주민들이 꾸준히 제기해온 숙원 사업으로, 중외공원 일대를 지나는 송전선로 철탑 13기 중 주민주거 생활에 밀접한 10기를 철거해 양일로 2.3㎞ 구간 지하로 이설하는 사업이다.
공사비 214억원 중 민간공원 추진 사업자가 120억원을 부담해 1.6㎞를 시행하고, 광주시와 한전이 각각 47억원을 투자해 0.7㎞ 구간을 지중화한다.
광주시는 민간공원 조성사업의 일환으로 민간사업자 구간 1.6㎞는 지난 8월 공사에 들어갔다. 한전 시행 구간인 0.7㎞는 내년 3월 착공할 예정이다.
내년 말까지 지중화 공사가 완료되면 2023년 3월까지 중외공원 내 송전철탑 10기의 철거를 마무리한다는 계획이다.
당초 민간공원 조성사업으로 건설되는 공동주택 사업부지 내 송전탑 3기에 대해서만 계획됐지만, 주민 숙원사업 해결 위해 한전과 협의를 거쳐 송전탑 10기를 철거하고 지중화하는 것으로 협약을 체결했다.
이번 지중화사업을 통해 중외공원을 횡단하는 송전철탑으로 훼손된 도시 경관과 주민들의 취약한 주거환경에 대한 민원이 해소될 것으로 보인다.
중외공원은 사유지가 79%로, 현재 토지보상을 진행중이다. 토지보상을 마치면 천주교 묘원과 훼손지에 나무를 심어 생태숲으로 복원하고 다양한 여가 및 체육 활동 등을 즐길 수 있는 공간으로 조성해 시민들이 쾌적한 환경에서 공원을 이용할 수 있도록 할 계획이다.
김종호 시 공원녹지과장은 “송전선로 지중화와 중외공원 조성사업을 통해 쾌적한 도시공원을 조성하고 주거환경 개선을 위해 힘쓰겠다”며 “공사로 다소 불편하더라도 많은 관심과 협조를 부탁드린다”고 말했다.
김상현
기자
헤드라인 뉴스
최신 뉴스
- 제주, 가축분뇨 자원화조직체 평가 및 우수 업체 지원
- 정부, 부동산 시장 점검 TF 가동… “주거안정 최우선, 시장 불안 총력 대응”
- 생성형 AI 저작권 분쟁 예방 나선다… 등록 및 활용 안내서 6월 말 발간
- 빵류 섭취 후 살모넬라균 감염 집단발생… 세종·부안서 추가 확인
- 제12회 공주정신건강학술문화제 개최… ‘정신건강 위기’ 사회적 해법 모색
- 국내 최초 유일 전기차부품 쇼핑몰 ‘이파트 Epart’ 운영 기업 굿바이카 남준희 대표, 환경부 장관 표창 수상
- KGM, 무쏘 EV 및 토레스 하이브리드 글로벌 시장 수출 선적
- 울산시, `2025년 목욕탕 노후굴뚝 정비사업` 1호 굴뚝 해체 완료
- 관악구, 가족과 함께하는 시원한 물총놀이…`가족 숲포츠 올림픽` 개최
- 마포구, 구민의 마음 헤아린 적극행정 함께 추천해주세요
많이 본 뉴스
- 1네이버클라우드, AI 영상 분석 서비스 ‘MAIU’ 공개…편집시간 1/15로 단축
- 2경기도, 광교저수지·팔당호 녹조예방 총력대응
- 3인천시, 2025년 집중안전점검 추진 상황 점검
- 4강북구, 돌봄특화사업 `우리동네 이음마루` 운영 본격화
- 5평택시, 국제학교 유치 협상 마무리…최종 선정 절차 착수
- 6안성시지역사회보장협의체, 2025년 2차 민간위원장 네트워크 회의 추진
- 7현대자동차, ‘2026 그랜저’ 출시…스페셜 트림 ‘아너스’ 신설로 선택폭 확대
- 8용산구, Y.로컬랩 실전 창업 교육 실시
- 9천왕동청소년문화의집, 2025년 천왕청소년마을축제 ‘All Day Youth Day’ 성료
- 10GH, 부천에서 `찾아가는 주거복지 상담` 실시
일간환경 © 일간환경 All rights reserved.
일간환경의 모든 콘텐츠(기사 등)는 저작권법의 보호를 받은바, 무단 전재, 복사, 배포 등을 금합니다.
RSS
